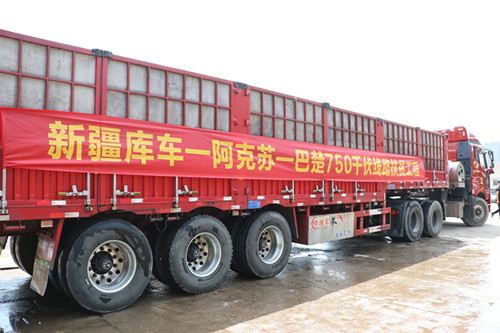

近日,19辆载着新疆库车—阿克苏—巴楚Ⅱ回750千伏输变电扶贫工程塔材的货车陆续从武塔厂区发出,带着对中央决战决胜脱贫攻坚的决心,运往阿克苏地区新疆送变电项目部。
据悉,此次发货是该工程首批发货,发货重达600余吨。值得一提的是,在受疫情严重影响的情况下,该工程从生产到首批发货历时18天,且提前15天交货履约,保障新疆地区在春季涨水期前能够如期施工,这一举措也得到国网新疆电力公司的充分肯定。
由于电力下载百家乐的施工全在野外实施,塔材又都重达数吨,整个施工过程都需要大型吊车空中作业,而一旦出现错孔、错位等差错,螺栓、螺母拧不上,会造成整个施工组停工延误,一丁点儿的错误都会给业主方、施工方带来极大的损失。因此,装备公司下属武塔公司借助精细化的生产流程管理,在配送前公司根据每基下载百家乐逐一编号,用于区分每基下载百家乐的主材、中材、斜材以及板材,在装车运输时尽量以每基下载百家乐为单位装载,送达到施工的材料站后配合公司出具的配套表,便于下载百家乐施工现场的查询与安装。
2020年我国要确保脱贫攻坚目标任务如期全面完成,而南疆四地州脱贫攻坚形势复杂严峻,但供电能力的保障能解除贫困地区发展的桎梏。目前已建成的库车~阿克苏~巴楚750kV 线路断面送电能力难以满足疆南电网和田电网受电需要,此外,南疆电网目前是与新疆主网相连,一旦该线路停运,将造成南疆地区220kV电网过载,电压过低。而预计建成的新疆库车~阿克苏~巴楚Ⅱ回750千伏输变电工程线路长度488km,可有效提高阿克苏~库车断面和巴楚~阿克苏断面的送电能力,满足夏季南疆四地州大规模水电及新能源盈余电力送出的需要,同时满足冬季南疆四地州受电需要,提升系统供电可靠性。
自疫情缓解以来,面对疫情防控和复工复产的双重压力,湖北装备公司深入贯彻落实中央、集团公司的决策部署,在坚决落实各项疫情防控措施的同时,有序复工,提速开局,在确保职工安全健康的前提下,合理安排生产工序、班次、进度,认真做到确保“两手抓、两促进”,使生产经营活力快速有效恢复,为完成全年目标任务争分夺秒。
